Juni 2010

Bei der Auslosung um den DFB-Pokal wird dem ZFC der 1.FC Köln zugelost.

Der Bau des Jugend-Rasenplatzes geht weiter voran. Die Speicherschicht und die Rasentragschicht werden aufgebracht. Die Regner werden eingebaut und in Betrieb genommen. Zwei Brauchwasseranschlüsse gehen ebenfalls in Betrieb. Um den Platz wird eine Mähkante aus Gehwegplatten gelegt. Der Zaun um den Platz wird fertig gestellt. Die Zufahrt zu den Plätzen wurde neu gestaltet. Die Tiefbrunnenpumpe muss zu einer Reparatur (Kabelmuffe) ans Tageslicht gezogen werden. Die Frühjahr-Pflegearbeiten auf den Rasenplätzen können beendet werden. "Affenhitze" am Monatsende, die Regner sind jeden Tag in Betrieb. Am letzten Tag des Monats kann die Einsaat des neuen Platzes erfolgen. Nun muss er nur noch Grün werden.

 Die Speicherschicht erhält das Planum Die Experten: Ob das alles Richtig wird?
 Aufbringen der Rasentragschicht

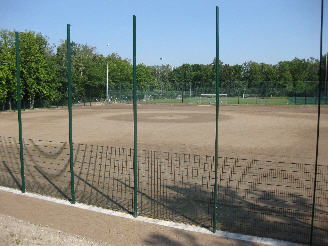

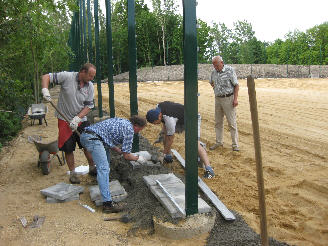

 Ein Service-Weg um den Platz entsteht.  Einbau der Mähkante um den Platz.

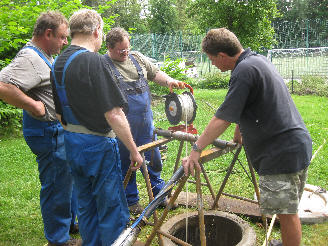

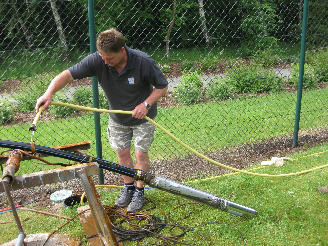

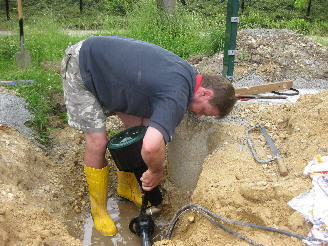

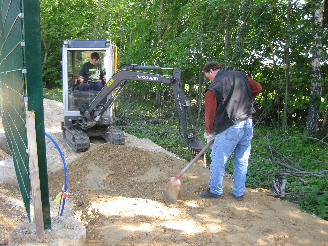

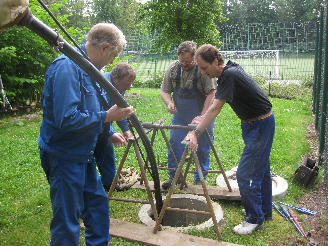

Ziehen der Pumpe aus 53m Tiefe und Säubern vor der Kabelreparatur.

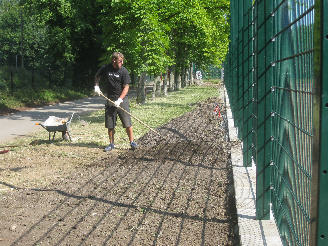

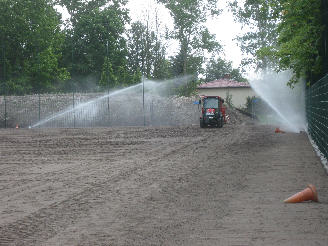

Prüfen des Wasserstandes und der Versottung. Einbau der Regner.

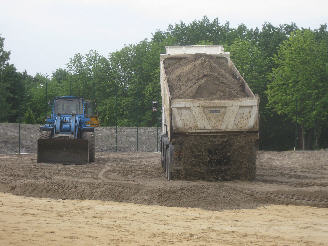

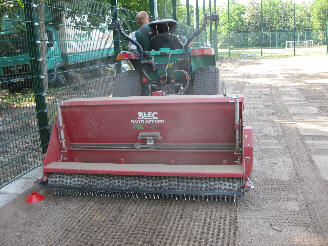

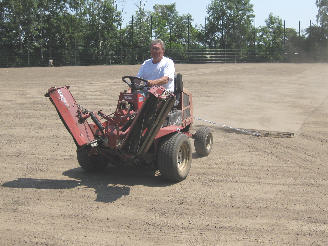

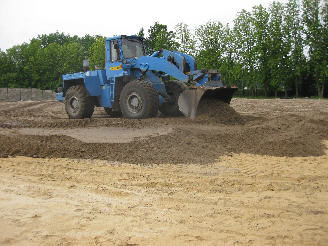

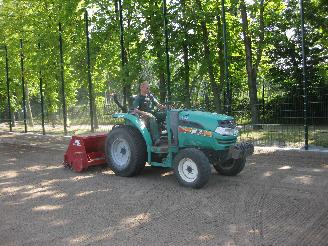

Gruppern des Platzes

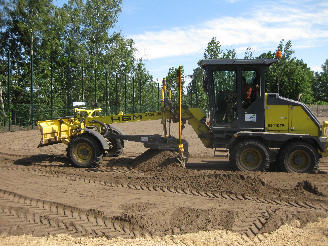

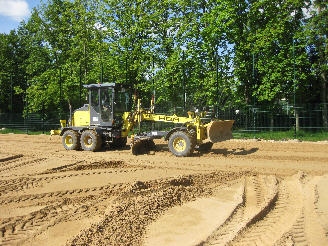

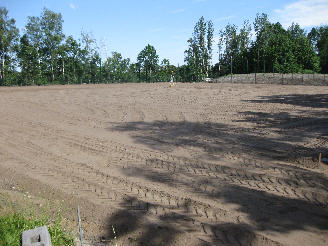

Herstellung des Planums der Rasentragschicht.

Neugestaltung der Zufahrt mit Findlingen. Die Grünanlage vor dem Platz wird wieder hergestellt.

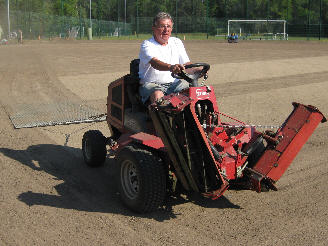

Abwalzen der gesamten Fläche.

Inbetriebnahme der Regner vor dem Walzen Letzte Arbeiten an der Mähkante.

Schleppen des Platzes mit Schleppnetz und Schiene. Es entsteht ein Planum wie ein Tisch.

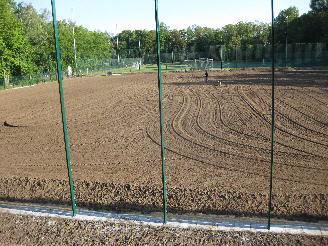

Einsaat des Rasens am Monatsende.

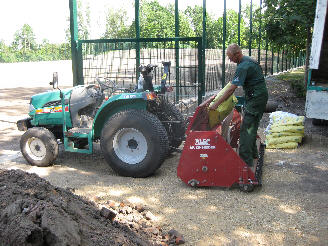

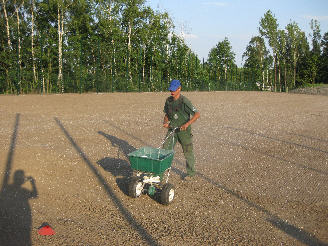

Der Samen landet in kleinen Vertiefungen. Ausbringen des Starterdüngers.
