Am 4. August begannen die Arbeiten an der Flutlichtanlage. Weiteres unter den Bildern. OVZ dazu (Klick). Auf dem Parkplatz wurden die Ausspühlungen die durch die Unwetter der letzten Wochen entstanden waren beseitigt.
|

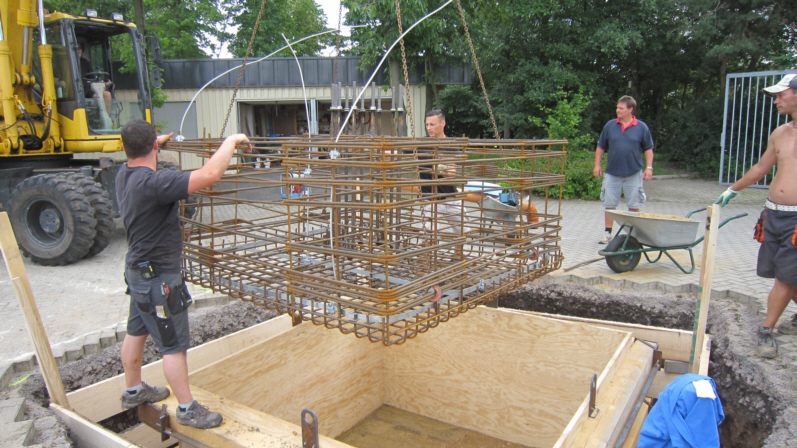

| Anlieferung der Bewehrungskörbe für die Fundamente. |
![]() |
![]() |

| Blitzschutz |
![]() |

| "Erster Spatenstich" 04.08.2014 |
![]() |

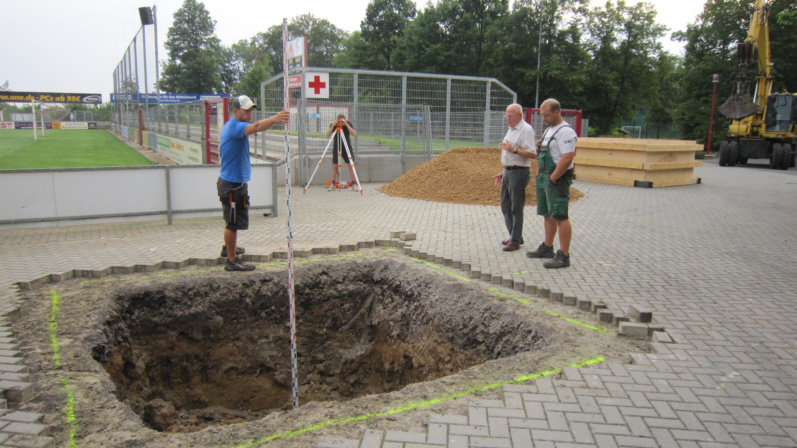

| Die Tiefe ist wichtig. |
![]() |

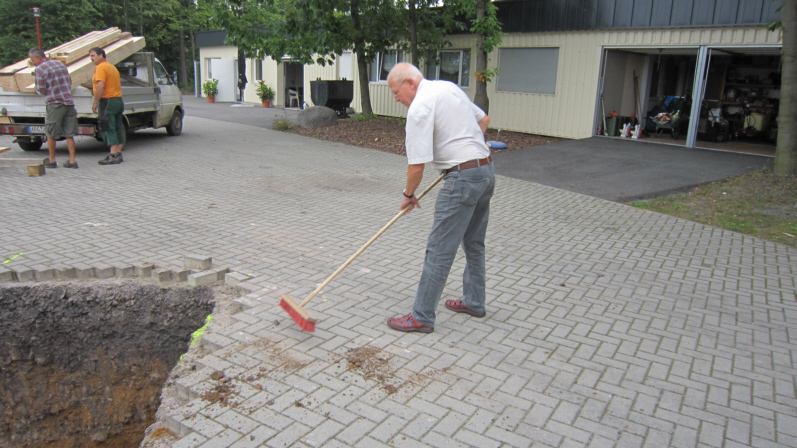

| Sauberkeit am Arbeitsplatz. |
![]() |

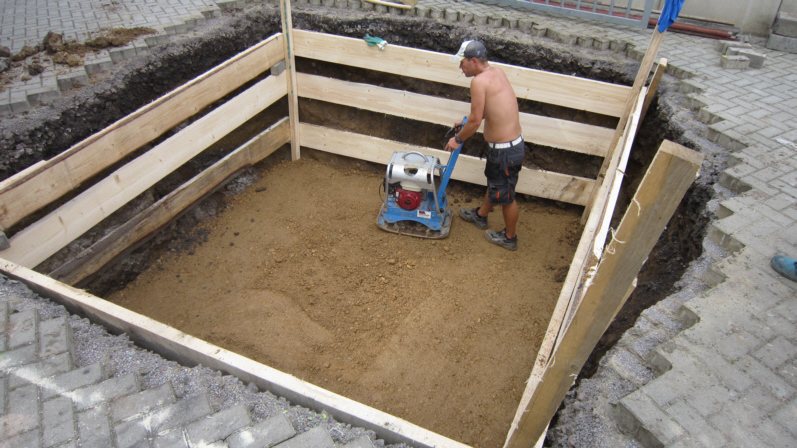

| Verdichten des Bodens. |
![]() |

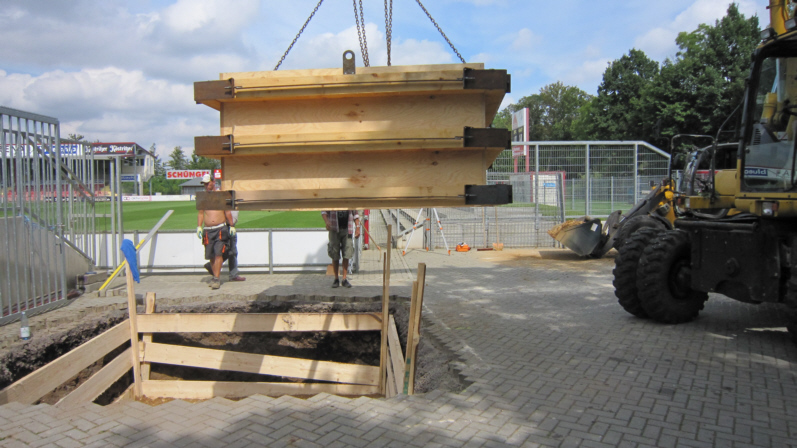

| Die Schalung für das Fundament wird abgesenkt. |
![]() |

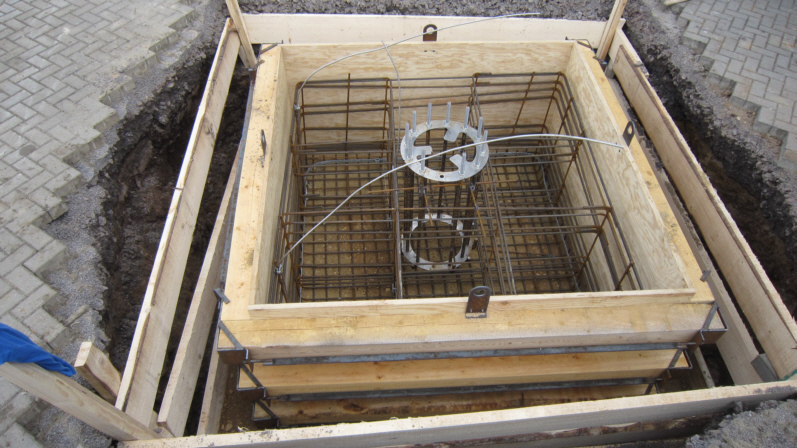

| Einfügen des Bewehrungskorb. |
![]() |

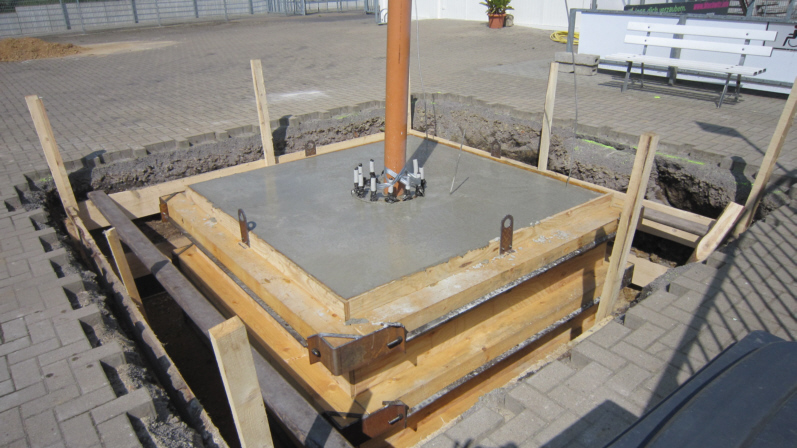

| Die Ankerschrauben zur Befestigung des Mastes sind hier gut zu sehen. |
![]() |

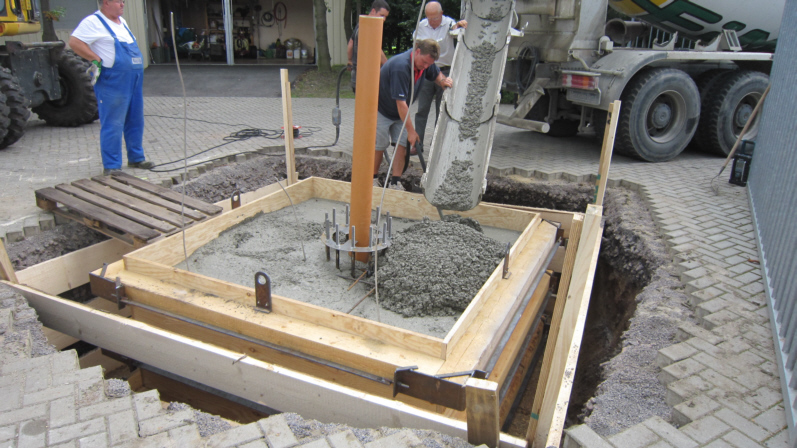

| Gießen des Fundamentes. Jedes der Fundamente mißt 2,20 m x 2,20 m x 1,2 m (LBT) und wiegt 14 Tonnen. |
![]() |

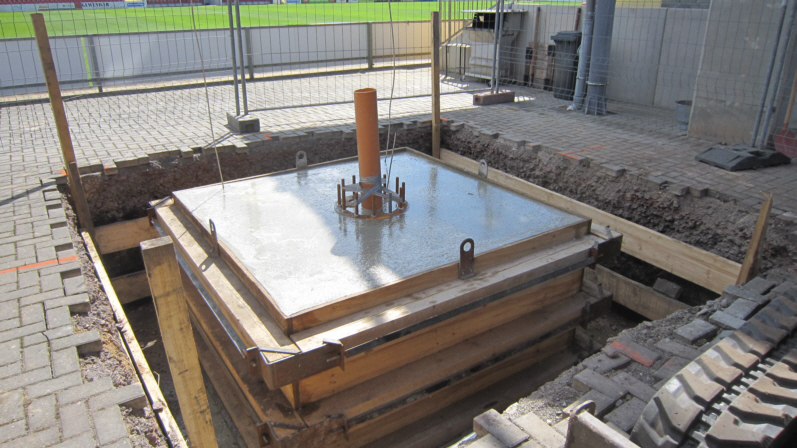

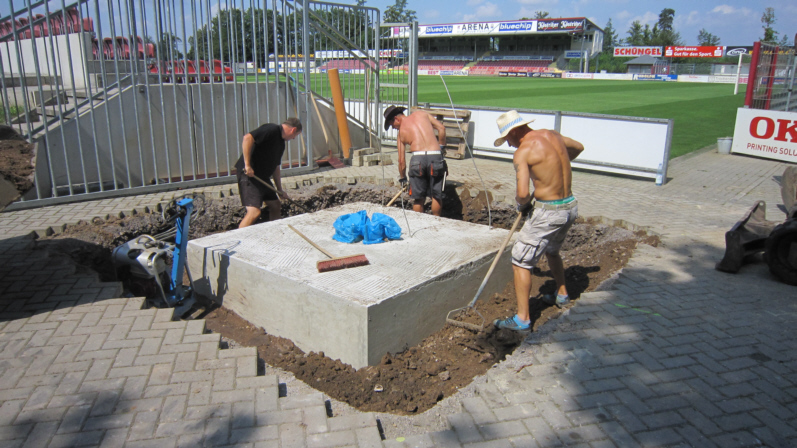

| Auch das zweite Fundament ist gegossen. 08.08.2014 |
![]() |
| Verfüllen und Verdichten. |
![]() |
| Viel Aufwand war notwendig für das gießen des letzten der 8 Fundamente. |
![]() |

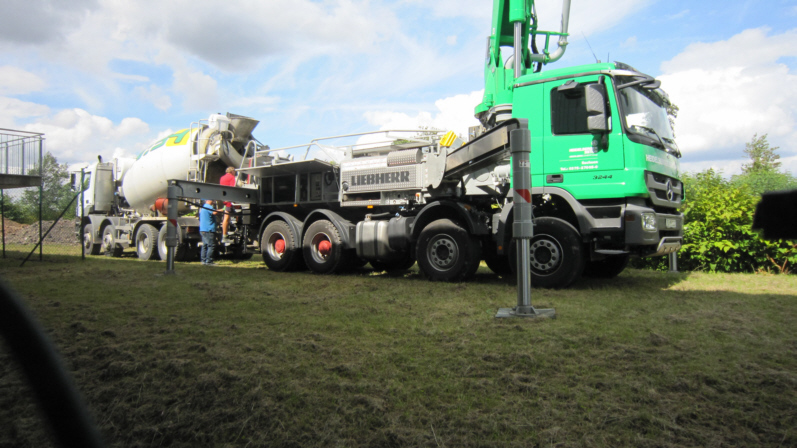

| Betonpumpe im Einsatz. |
![]() |
![]() |
| 19.08.14 13:30 Uhr: Das letzte Fundament ist gegossen.. |
![]() |

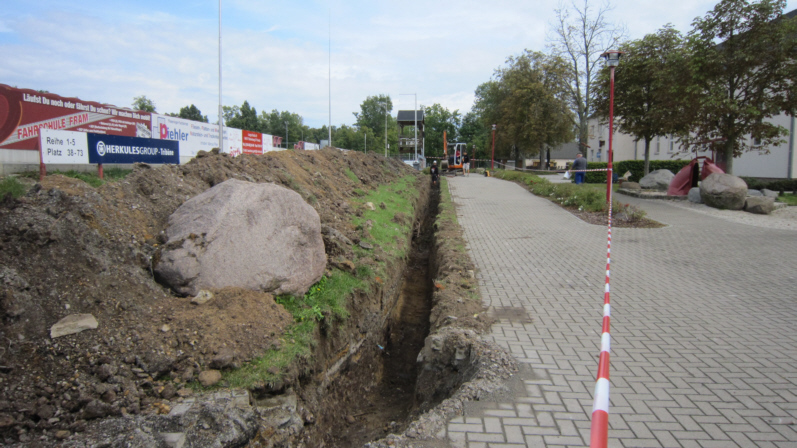

| Am 25.08. begannen die Arbeiten zur Kabelverlegung. |
![]() |

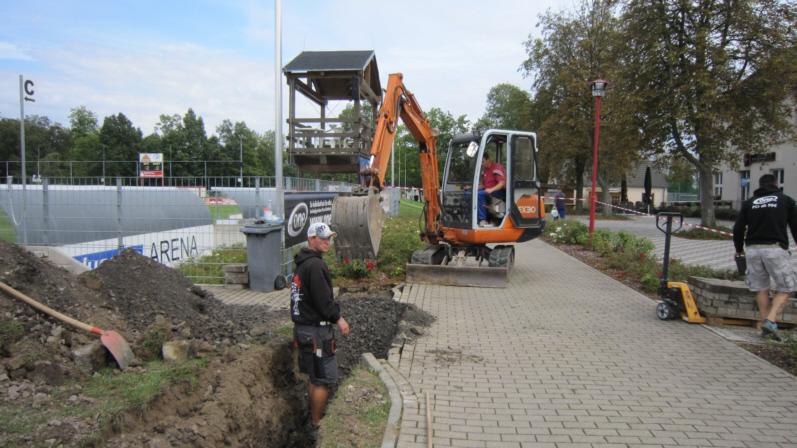

| Die ersten 50m von ca. 470m an Kabelgraben sind an einem Tag geschafft. Am Ende des Monats sind die Gräben an der Südseite fertig. |
| |
Monat zurück |
| |
Monat vor |
